全国首套!国家电投通辽2×350MW智慧热电联产机组项目顺利实现“双投” 建言献策

2025-06-06 09:47:19

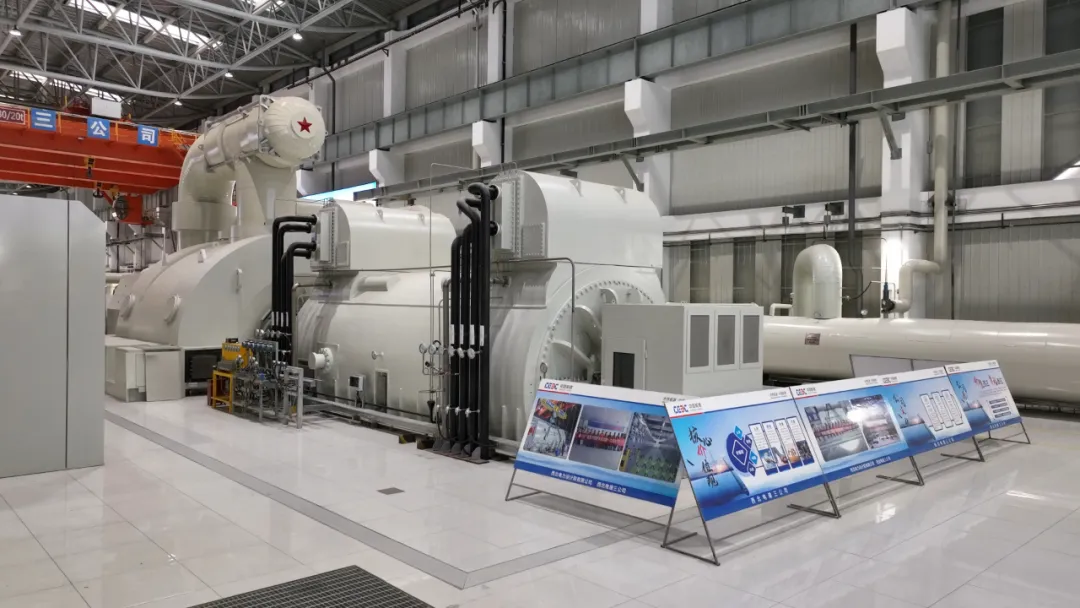

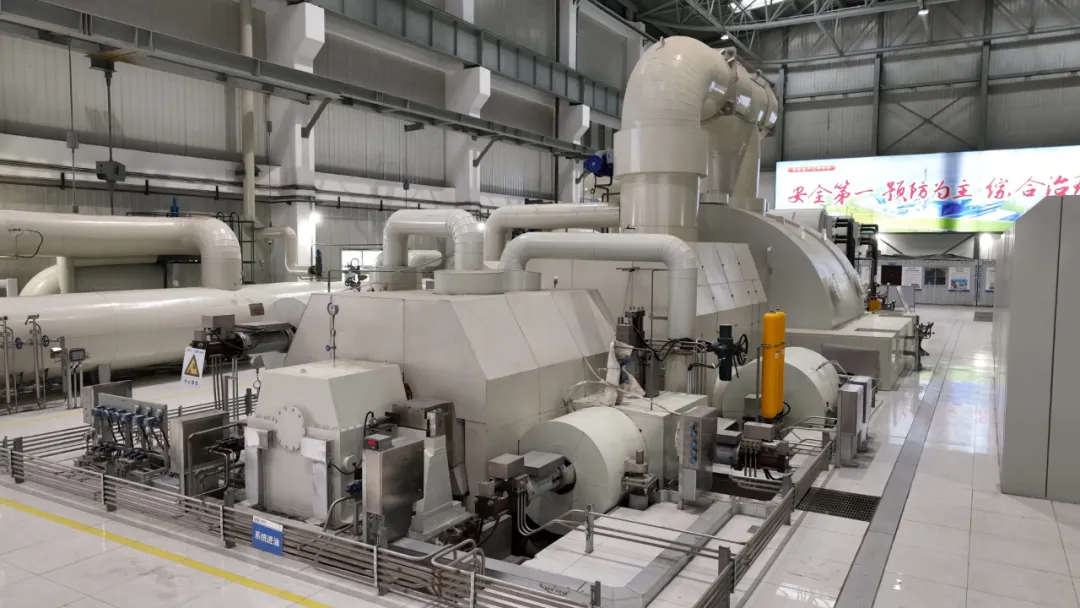

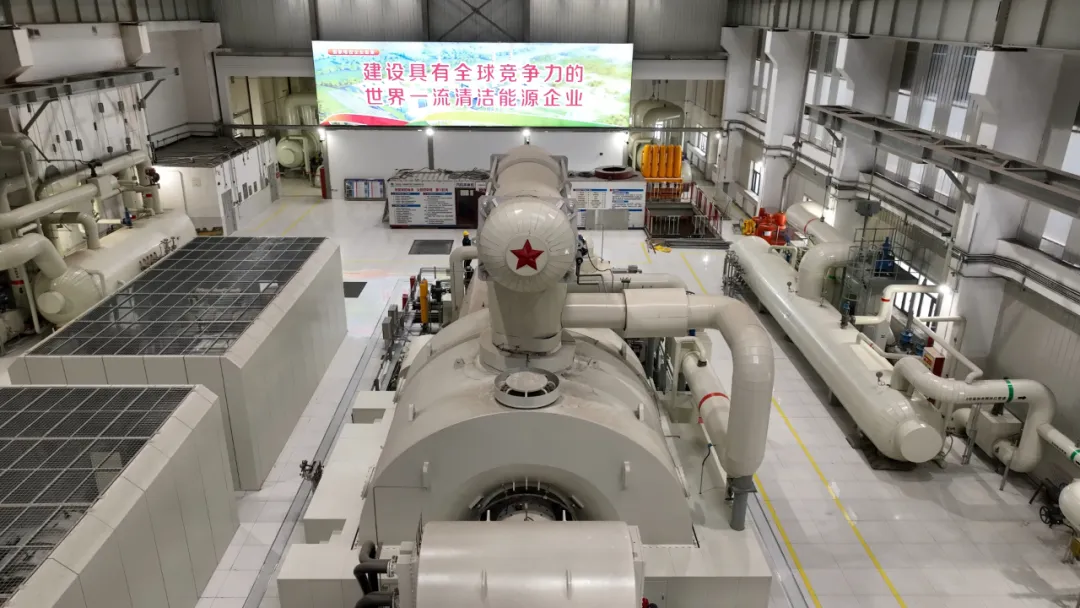

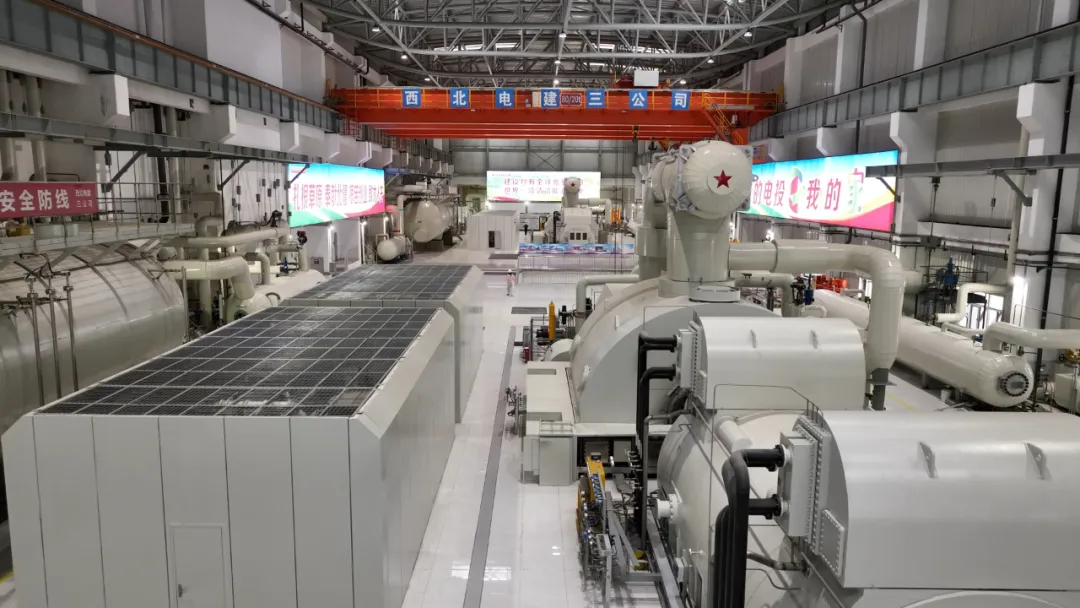

5月31日8时58分,国内首套350兆瓦级超超临界燃煤发电机组——国家电投通辽2×350MW智慧热电联产机组项目6号机组顺利通过168小时满负荷试运行,标志着该项目顺利实现“双投”目标,正式投入商业运营。

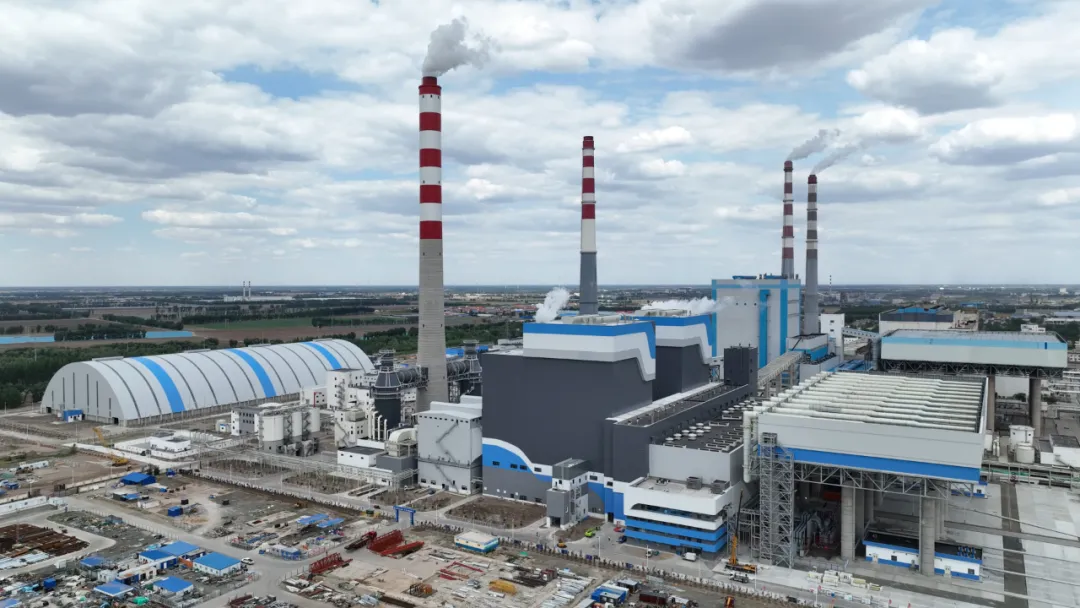

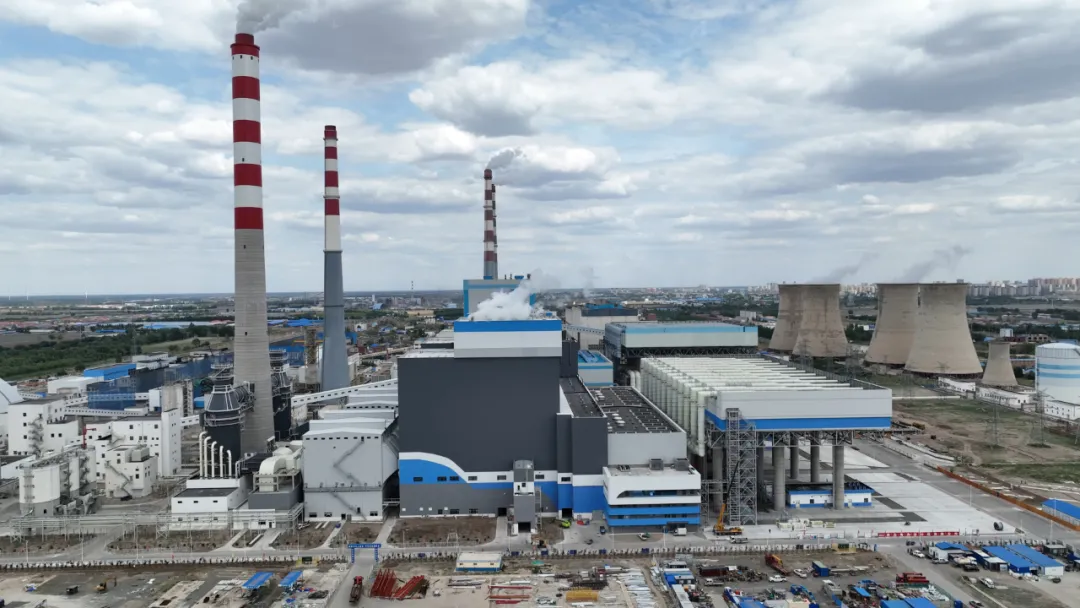

位于通辽经济技术开发区的国家电投通辽2×350MW智慧热电联产机组项目是国家能源局“风、光、火”一体化首个试点项目,该项目于2023年4月10日开工建设,总投资30.4亿元,共建设2台350MW超超临界直接空冷燃煤智慧热电联产机组,同步建设脱硫、脱硝和除尘装置,这是国内首次在350兆瓦级火电工程中采用超超临界机组,具有高参数、高效率的技术领先优势,节能减排效益明显。


“项目采用超超临界直接空冷等先进技术,在发电效率与环保性能上实现双重突破,为小容量、低排放热电联产项目的规模化推广提供了重要参考案例。同时,稳定可靠的供电供热能力将为当地工业园区提供持续动能,助力地方产业升级,为区域经济高质量发展提供能源及配套支撑。”通辽电投发电有限责任公司副总经理杨天翔说道。

机组在168小时满负荷试运期间,锅炉、汽轮机、发电机等主要设备及其附属设备运行安全稳定,主要自动、仪表投入率100%,平均负荷率97.14%,各项指标参数、环保超低排放参数全程达标,实现了高标准、高水平、连续运行的目标。


项目全面投产后,将成为通辽市最大的热源点,可满足1850万平方米集中采暖及工业热负荷需求,与原有机组相比,每年可节约标煤12万吨,节水521万吨,二氧化碳、二氧化硫、氮氧化物、烟尘等均实现减排,将为地区生态文明建设、民生保障和经济发展作出积极贡献。


同时,该项目作为全国煤电“上大压小”示范工程,更符合新一代煤电“灵活发电”和“高效低碳”的特点,通过煤电与新能源联营,形成了“低能耗保供、高弹性调节”的煤电转型新范式,为我国传统火电转型升级提供了良好实践。
